Güncelleme Tarihi:
Çanakkale Boğazı'nda, Gelibolu'nun Sütlüce ve Lapseki'nin Şekerkaya mevkileri arasına yapılan 1915 Çanakkale Köprüsü'nün temelini, 18 Mart 2017'de Cumhurbaşkanı Recep Tayyip Erdoğan attı. Hemen ardından Sütlüce'de kurulan şantiyede kuru havuzda neredeyse her biri birer futbol sahası büyüklüğündeki iki kule kesonu inşa edildi. Denizin dibine çakılan demir kazıkların üzerine batırılan kule kesonları üzerine ilk bloklar ise geçen yılın Ağustos ayında konuldu ve kırmızı beyaz renkleriyle Türk bayrağını simgeleyen köprü ayakları yükselmeye başladı.
YARI UZUNLUĞA ULAŞILDI

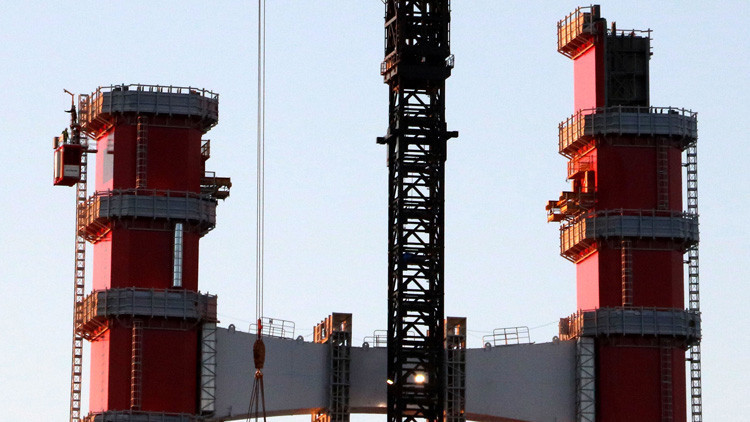

Aradan geçen yaklaşık 6 ayda kule kesonları üzerine 17'nci blokların montajı da yapılmaya başlandı. Gelibolu yakasındaki kule kesonu üzerine 17'nci bloklar konuldu ve köprü ayağının yüksekliği 161 metreye ulaştı. Lapseki yakasındaki köprü ayağında ise 17'nci blokların montajına devam ediliyor. Kesona montajı tamamlanan çalışma platformu üzerinde yükselen vinç ile her bir blok, parçalar halinde yukarı çekilirken, burada montajı yapılıyor. 14'üncü blokların arasına ilk bağ kirişinin montajı da yakın zamanda tamamlanmıştı.
318 METRELİK YÜKSEKLİĞİYLE ÇANAKKALE DENİZ ZAFERİ'Nİ SİMGELİYOR
Toplamda 32 bloktan oluşacak köprü ayakları tamamlandığında 318 metrelik uzunluğuyla 18 Mart Çanakkale Deniz Zaferi'ni simgeleyecek. Kulelerin en ucunda ise Çanakkale Savaşları kahramanı Seyit Onbaşı'nın, sırtlayarak namluya sürdüğü top mermisi tasviri yer alacak. Cumhuriyet'in kuruluşunun 100'üncü yılını simgeleyen 2023 metrelik orta açıklığı köprüye, 'dünyanın en uzun kuleler arası açıklığa sahip asma köprüsü' unvanını kazandıracak.
YAKLAŞIM VİYADÜKLERİNİN AYAKLARI YÜKSELDİ
Gelibolu'nun Sütlüce ve Lapseki'nin Şekerkaya mevkileri arasında inşa edilen 1915 Çanakkale Köprüsü'nün her iki yakasındaki ankraj bloku imalatı da bitti. Malkara'dan Lapseki'ye kadar uzanan otoyol çalışmaları sürdürülürken, Lapseki yakasında 680, Gelibolu yakasında 365 metrelik yaklaşım viyadüklerinin ayakları da büyük oranda tamamlandı. Köprü inşaatında 2500 kişi, otoyol projesinde ise 3 bin 600 kişi çalışıyor.
İNCELİKLİ TASARIM
1915 Çanakkale Köprüsü, tasarımındaki inceliklerle de dünyada bir ilk olmaya aday. Cumhuriyet’in 100’ncü kuruluş yıl dönümünü temsil eden 2023 metrelik orta açıklığıyla, tamamlandığında dünyanın en büyük orta açıklığına sahip asma köprüsü unvanına sahip olacak 1915 Çanakkale Köprüsü’nün kule bağlantıları ve bağlantı unsurları Türk bayrağının renkleri olan kırmızı-beyaza boyanacak. Her iki yakada 318 metre yüksekliğindeki kulelerin üst kısmı da Seyit Onbaşı'nın Çanakkale Savaşları'nda namluya sürdüğü top mermisini temsil edecek şekilde olacak. Köprünün 770'er metre yan açıklıklar ile birlikte toplam 3 bin 563 metre uzunluğunda olması planlanırken, 365 ve 680 metrelik yaklaşım viyadükleri ile toplam geçiş uzunluğu ise 4 bin 608 metre olacak. 2 x 3 trafik şeritli olacak köprünün, yaklaşık 45,06 metre genişlikte olması öngörülüyor. Köprü tabliyesinin her iki tarafında bakım onarım amacıyla kullanılacak yürüme yolları olacak. Her iki kule temeli yaklaşık 40 metre derinlikte, deniz tabanında konumlandırılacak ve çelik kule yüksekliği yaklaşık 318 metre olacak. Proje kapsamında 1 asma köprü, 2 yaklaşım viyadüğü, 4 betonarme viyadük, 6 alt geçit köprüsü, 38 üst geçit köprüsü, 5 köprü, 43 alt geçit, 115 çeşitli ebatlarda menfez, 12 kavşak (devlet yolu üzerindeki kavşaklar dahil), 4 otoyol hizmet tesisi, 2 bakım işletme merkezi, 6 ücret toplama istasyonu inşa edilecek. 1915 Çanakkale Köprüsü, 18 Mart 2022'de tamamlanarak hizmete açılacak.
